BIM管总原则:二次留洞规则及开洞方法

发布于:2026-10-07 21:27:07
3人 分享

一、定义:

二次留洞:是指管线在砌体墙上,在砌墙阶段预留的洞口

二、二次填充墙(砌体墙)留洞规则:
1、洞口尺寸与过梁

    • 洞口净宽>300mm,洞顶必须设置钢筋混凝土过梁,过梁两端伸入墙体≥250mm;
    • 洞口≥800mm 过梁需结构复核。
    • 风管、桥架大洞口(≥800mm)洞口四周增设砼边框 / 芯柱

2、洞口位置限制

    • 洞口边线距离构造柱、墙端部≥200mm;严禁切断构造柱、墙体水平拉结筋。
    • 不得在砌体墙开长距离水平沟槽;竖向开槽深度≤墙厚 1/3。

3、洞口尺寸

    • 洞口尺寸按套管外皮 + 安装间隙预留,不是管道外径;风管洞口要计入保温厚度。
    • 穿防火隔墙洞口,预留尺寸满足防火套管及封堵空间。

4、抗震要求

    • 墙体中部大面积连续多洞,需复核墙体稳定性,必要时增加构造柱分隔洞口。

  • image.png

三、BIM 二次留洞步骤

  • 1、多专业模型整合 + 管综优化

    机电管线排布完成,优先调整路由,减少二次留洞数量。
  • 2、排查洞口

    注意管线的弯头及阀门不能在墙体内,否则插件无法开洞
  • 3、设置开洞条件

    打开土建模型、链接机电模型,设置插件开洞条件,尺寸一般比管线外径大50~100mm,设置合并要求
  • 4、标注洞口信息

标准洞口大小,标高、定位信息,可用插件批量生成,但也要手动调整,

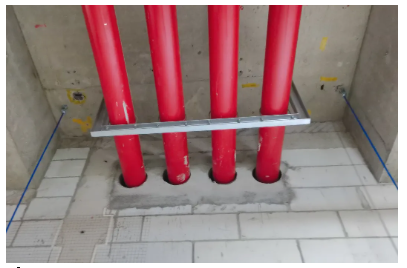

  • 5、复核完整导出CAD

需详细步骤,可以关注回复:二次留洞
