唐山港曹妃甸港区矿石码头三期扩建工程推进现浇水池施工,钢板桩、基坑开挖、垫层及块石混凝土均已完成。池体钢筋绑扎累计35吨、完成约83%,后续工序衔接底板模板和止水钢板安装。
腿腿教学网资讯整理

水池净尺寸与开挖范围不同
现浇钢筋混凝土水池平面净尺寸为二十二点八米乘十八点八米、深二点二米,池壁厚零点四米、底板厚零点七米。基坑开挖范围更大,不能将池体净尺寸用于描述开挖边界。

钢板桩支护配合地下施工
基坑采用钢板桩围护,开挖前拆除既有路面。底部设置块石混凝土与C20素混凝土垫层,目前支护打设、开挖和相关基础混凝土工序均已完成。

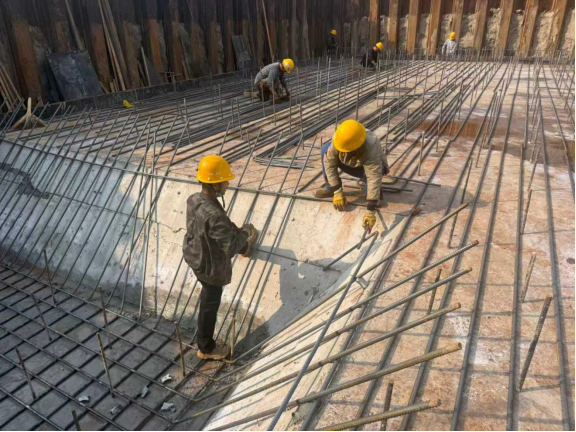

钢筋累计完成三十五吨
中交一航局五公司项目团队继续推进池体钢筋绑扎,累计三十五吨,对应该项任务约百分之八十三。此比例反映钢筋作业进展,并非整座水池全部工程的完成率。
底板与止水工序继续衔接
后续施工安排涉及底板模板和止水钢板安装。项目需协调交叉作业、深基坑安全和复杂池体构造,将生产、安全与环境管理共同落实到后续工序。
