BIM没有失败。它只是被绑架了。
当一群人聚在一起不是为了解决问题,而是为了“展示姿态”的时候,这场盛宴的结局就已经写好了。你以为这是一场技术革命?不,这是一次组织内部的权力表演,而技术本身,只是那个被推到前台的演员。
在央国企的架构里,技术引进的第一驱动力,往往不是来自生产一线解决难题的渴望,而是来自上层建筑完成考核指标的压力。住建部发文了,国资委背书了,那就是命令。你把这件事理解成对工程模式的革新?太天真了。它首先是一次对上级号召的集体表态。在那个“不惜一切代价上BIM”的年代,核心任务不是让模型指导施工,而是让汇报PPT证明“我们正在数字化转型”。

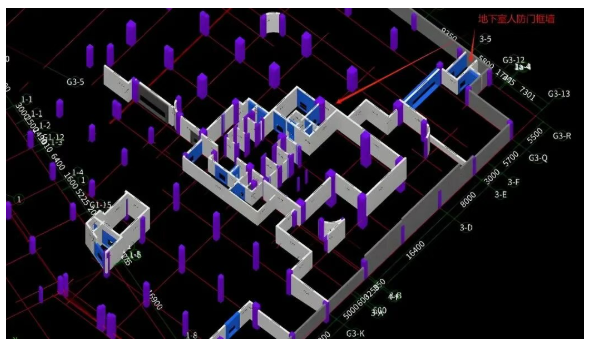

这就可以解释那个极其荒诞的场景:设计院用三维软件翻模,把二维图纸描进Revit,模型导出的视频能看清每一根管线。看起来高科技,实际上就是体力活。一线的BIM工程师累瘫了,但他们的劳动不是为了生产,是为了给甲方看,给领导看。紧接着,行业猛推“正向设计”,要告别CAD直接出图。结果呢?软件出图一塌糊涂,一个车站模型几个G,电脑卡死。最后变成了模型建完,CAD再画一遍,双倍工作量,双倍痛苦。

没有人敢捅破这层窗户纸,因为一旦质疑BIM,就会被视为反对创新。大家都活在皇帝的新衣里,嘴里念着“数字孪生”,身体诚实地在CAD里熬夜。这就是一个典型的“议程设置”陷阱。 在传播学的视角下,央国企的决策层在政策引导下,成功地把“BIM”设置成了全行业最核心的议程。当铺天盖地的文件、会议、资金都汇聚在这个词身上时,从业者会产生一种强烈的认知偏差——如果不搞BIM,好像就要被时代淘汰了。于是,没有人去深究它到底适不适合当下的土壤,都在拼命往这个风口上挤。
但现场的人知道真相。工地上的技术员、施工员,他们是生产责任的直接承担者。他们不是不想要BIM,他们太想要了。他们要的不是那个用来给领导视察展示的漫游动画,不是那个卡得要死、连一根钢筋都识别不了的模型。他们要的是一个能快速查出预留洞口位置、能提前模拟工序碰撞、能帮他们少返工、少熬夜的方便工具。

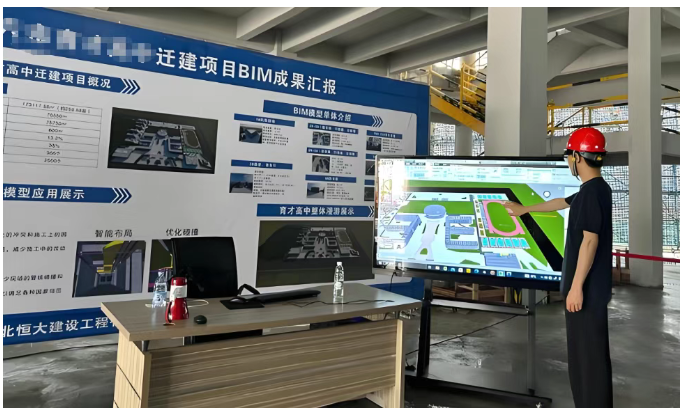

然而,整个链条里最迫切的需求,却出自最没有话语权的那群人。 那些从来没打开过BIM软件的人,在决定用哪套BIM系统、花多少预算、由谁来开发。这种权力与需求之间的断裂,注定了砸进去的几百上千万,最终换来的只能是项目结束后躺在硬盘里吃灰的“模型坟墓”。花大半年开发的数字化平台,项目上的人电脑都懒得开,只有领导视察时打开大屏秀几分钟“数字孪生”。这几分钟,就是几百万买的全部价值。
说到底,BIM在央国企的命运,就像一面镜子,照出了一种普遍的幻觉:当一个工具被当作政绩来膜拜时,它就丧失了作为工具解决实际问题的本性。 它被推上神坛,不是为了造福百姓,而是为了证明建造神坛的人拥有绝对的权力与先见之明。更可怕的是,没有人宣布失败,没有人组织复盘。大家心照不宣地把它埋了,继续寻找下一个能支撑“叙事”的新概念。你看到CIM、智慧工地、元宇宙甚至AI大模型正在接棒,是不是觉得有点眼熟?
旧的剧目刚散场,化妆师已经在后台给新演员描眉了。
