Synchro 4D和Navisworks是目前建筑施工中最常见的进度模拟软件,虽同为一种性质的软件,但在应用体验上却不尽相同。通过将两者的应用功能进行对比,我们能够很明显的看出区别。
Synchro 4D
运用侧重点:施工现场进度结合,管理及交付。
使用阶段:可在设计,施工过程中结合施工逻辑和进度计划实时动态调整工程进度,指导现场施工。
路径动画:软件可直接添加任意路径,也可以通过导出CAD定位创建路径。
碰撞检测:可进行静态及动态碰撞检测,及动态调整并且输出报告。
工期任务与关键路径:使用关键路径法CPM,可自动计算获取并实时更新。

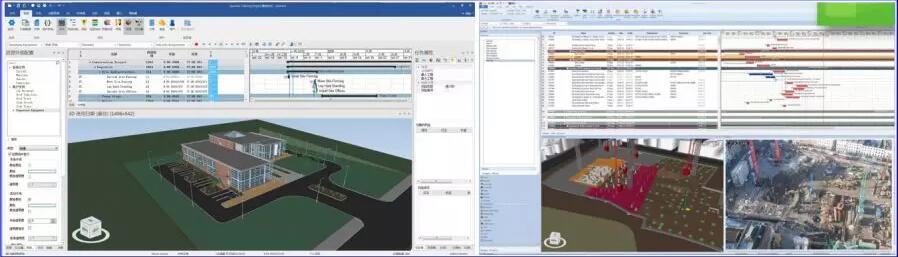

模拟施工模型/计划的同步:模型/计划更改可同步,井继续与之前关联任务关联,新增部分也会体现,避免重复工作量。
多个任务计划比较:可进行不同计划不同窗口比较,快速发现超前或滞后的任务计划。
模型编辑与新建:可进行多角度多切面剖分模型,可拆分及切割构件,可在软件里新建所需构件。
背景地形图,图片导入:支持背景地形图,航拍场景图等导入与模型进行匹配,使模拟场景更加真实。
Navisworks
运用侧重点:三维模型浏览,检验及碰撞问题查找。
使用阶段:常用于施工阶段,使用工作量较大。
路径动画:路径添加比较繁琐且位置不精确。
碰撞检测:只能进行静态碰撞检测。
工期任务与关键路径:不能自动计算关键路径。
模型/计划的同步:模型/计划发生变更无法同步。
多个任务计划比较:同一个软件无法实现同时模拟多个计划及多个计划比较,只能模拟一个计划。
模型编辑与新建:无模型拆分功能,无模型新建功能。
背景地形图,图片导入:不支持图片背景导入,只可进行软件背景设置。
从不同层面的对比中我们可以看出,Synchro 4D比起Navisworks有着更加强大的优势和应用体验,这些表现将会成为工程人士在软件选择上的重要参考。
