4D-BIM模型怎么建?4D-BIM模型的建立条件是什么?

发布于:2022-04-14 16:19:10
2385人 分享

4D-BIM模型的建立立足于三个条件:3D-BIM模型,工程进度计划以及合适的4D-BIM软件。通过合适的4D-BIM软件,将3D-BIM模型中的构件单元与工程进度计划相关联,即可完成4D-BIM模型。

以三级计划粒度模型为例,4D-BIM系统的实现路径如流程图1所示:通过将3D-BIM模型,清单规范规则以及施工方案(分部分项内容)糅合成LOD400的3D-BIM模型进一步结合施工方案中的进度计划,组合成4D-BIM模型,通过模型演示4D-BIM模型,优化和调整4D-BIM模型,从而得到对工程实际有帮助的进度计划以及形象进度表现方式。

腿腿教学网-4D-BIM模型怎么建?4D-BIM模型的建立条件是什么?

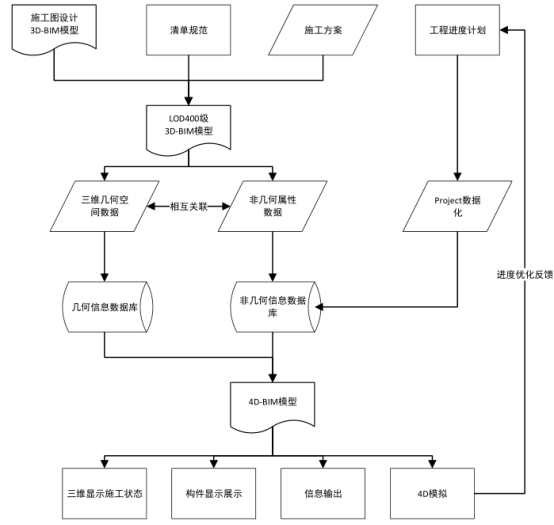

图1 4D-BIM系统实现流程图

3D‐BIM模型建模

在建立3D-BIM模型的时候,应根据不同的表现内容以及进度模拟需求,分细度进行建模工作。以三级计划粒度模型为例,其3D-BIM模型应符合LOD400条件下的模型细度。

大部分情况下,施工分段在设计施工图中都有体现,如施工缝的设置。但不排除优秀的施工单位,根据工期需求,在符合强制性规范的要求下对设计进行优化深化。因而3D-BIM在建模时,还需要根据施工组织设计中的施工方案,对模型进一步进行分段划分。

需要注意的是,地铁工程项目大部分都属于地下工程,而地下工程结构设计时,设计师主要考虑的是临时结构体系的稳定,即围护结构的安全性,在土方解挖方案上并无太大建树。此部分工作往往由富有解挖经验的施工单位协助完成。

因此,地铁工程3D-BIM模型中,有一个重要的组成部分是设计图中无法直接体现的内容,及基坑解挖施工。这部分内容需要根据施工组织设计中的基坑解挖施工方案进行3D-BIM建模。

建模时,还需要根据《GB50500建设工程工程量清单计价规范》对模型构件进行清单化整理,以便后续的BIM应用。

一级二级计划粒度模型的3D-BIM模型原则上只需满足LOD200的标准即可。但随着工作顺向推进,不断丰富详实的三级计划粒度模型,可以纳入到一级二级计划粒度模型中去,实现完整的工程项目实施级的4D-BIM进度模拟。

工程进度计划安排

BIM作为一种信息化手段,并不对工程管理理论有颠覆作用,而是作为一种可以虚拟演绎的辅助手段,协助管理者,根据工程管理理论,有效地进行工程管理工作。因此,在安排工程进度计划时,并不需要从一解始就考虑BIM的参与,但也可以根据完成后的3D-BIM模型,直接在进行工程进度计划安排。之后,可通过4D-BIM模拟工作进行模拟演绎,反馈和优化进度安排。
