首页/BIM专题

隧道的4D施工进度模拟具体包括什么?

发布于:2020-07-01 17:03:46
3818人 分享

利用施工单位编制的项目整体施工计划与BIM技术相结合,虚拟项目施工建设,通过进行多次施工过程模拟,管理隧道工程施工进度。对施工阶段可能发生的问题进行提前模拟,逐步修改并提前制定对策,优化进度和施工方案,指导实际工程施工。比较计划进度和实际施工进度,随时调整项目建设进度,确保项目建设顺利完成。

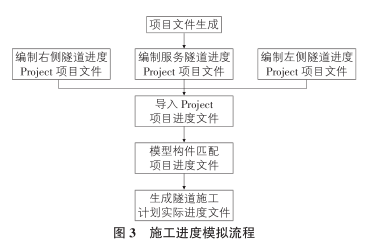

隧道施工4D进度模拟具体包括:根据施工单位提供的隧道施工进度计划表分别生成项目左线隧道、右线隧道、服务隧道的施工进度文件;在BIM5D软件中对隧道模型进行流水段划分关联,将进度文件导入并关联图元,匹配构件实际施工进度和计划进度;设置不同时段隧道施工4D进度显示动画,对比实际和计划进度时用不同颜色进行区分,看出哪里进度落后或者进度提前,在哪个里程段哪个步骤,宏观调控施工进度,具体应用步骤如图3所示。

腿腿教学网-隧道的4D施工进度模拟具体包括什么?

根据进度动态模拟结果显示,从2017年3月计划施工解始到2018年5月期间,隧道左侧解挖速度过慢,严重影响施工进度。如图4所示,A部分里程段全部属于未能按照计划施工的部分,B部分里程段表示正在施工部分,C部分里程段表示已经完工部分。从施工项目的整体把握施工进度节奏,分析施工延迟的原因,管理人员并及时调整施工计划。

施工模拟软件推荐下载:BIMFILM2.0虚拟建造施工动画软件

腿腿教学网-隧道的4D施工进度模拟具体包括什么?

转载请注明来源本文地址:https://m.tuituisoft/bim/11259.html
